鏖战戈壁抢工期 争分夺秒保节点 ——四川南网电力全力推进敦煌润建风电项目建设

2026-08-12 1007
分享:

八月以来,敦煌戈壁高温酷暑、风沙频发。由四川南网电力承建的敦煌润建500MW风电一期200MW项目土建施工现场抢抓工期、全力攻坚,掀起大干热潮。该项目为敦煌市重点新能源工程,本期建设200MW,布置32台风机,建成后年均发电量4.8亿千瓦时,年减排二氧化碳37万吨,对地方绿色低碳发展意义重大。



项目地处荒漠无人区,施工环境恶劣,有效作业时间短、组织难度高。面对工期紧等压力,项目部打出一套“抢工组合拳”:

科学统筹精细管理:细化每日节点计划,将任务分解到各作业面,实行分片负责跟踪督导,及时解决施工堵点;

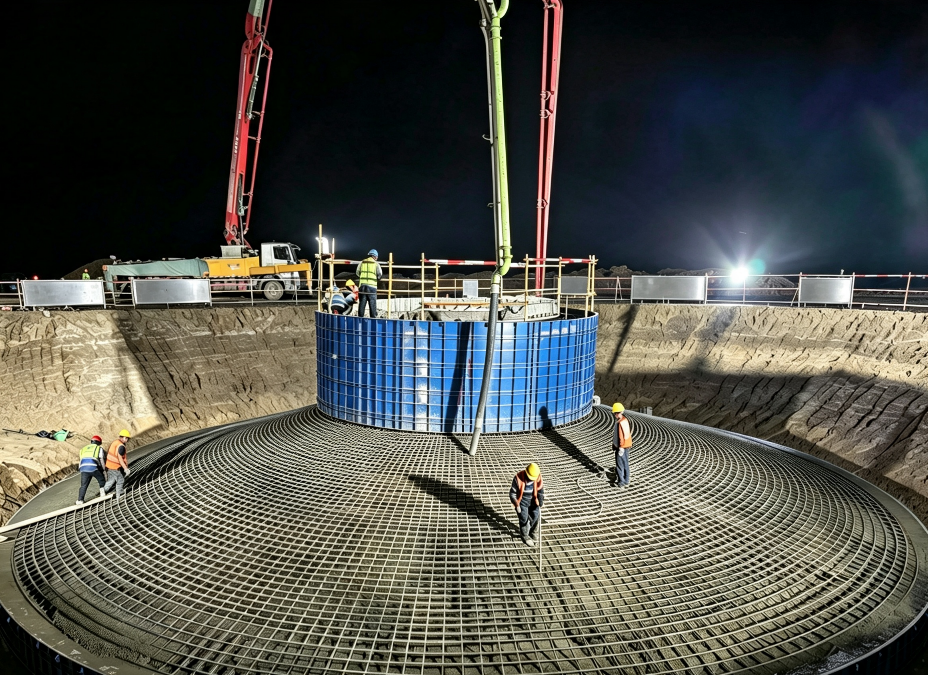

错峰作业提效能:推行两班倒“人停机不停”模式,避开正午高温及风沙天气时段,好天早夜间集中攻坚核心工序;

物资机械全保障:确保“料等工不等人”,提前储备施工材料;加强机械日常维护,配备10%备用设备,避免因故障延误工期。

    严守安质环保底线:配齐防暑物资、落实轮岗休整,保障施工人员安全;严格执行“三检制”,确保“提速不降质、赶工不超标”;对施工区域采取抑尘覆盖、废水循环利用等措施,守护戈壁生态。

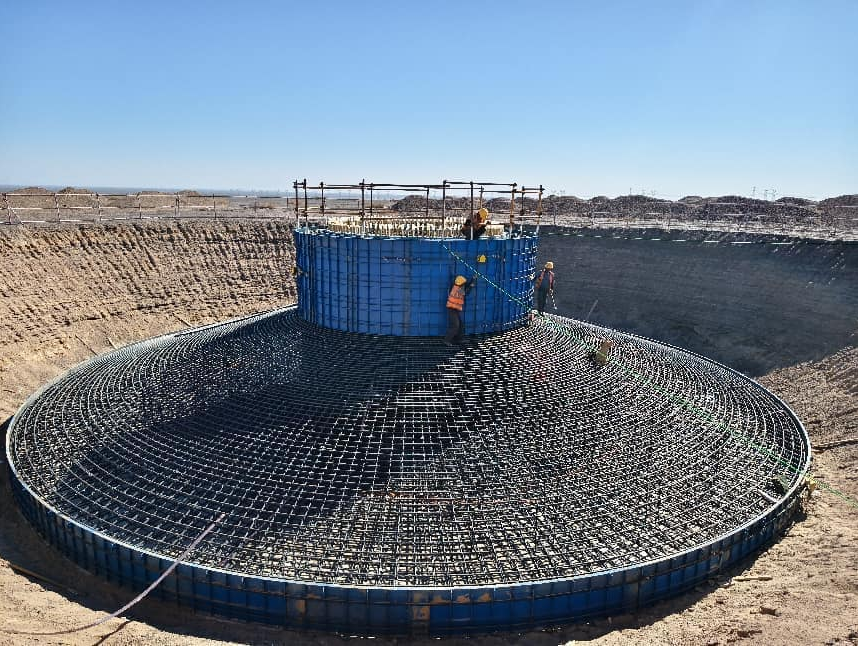

目前,全场32个机位已全面展开施工。下一步,项目部将持续攻坚冲刺,确保按期完成全部风机基础土建任务,为后续吊装、并网发电奠定坚实基础。
