四川南网电力圆满完成甘孜新龙 35kV 龙盖线重大隐患迁改整治
7月10日,由四川南网电力承建的甘孜州新龙县35kV龙盖线隐患迁改工程顺利完工。本次重大线路隐患整治任务圆满收官,为甘孜全域35kV线路年度综合检修项目稳步推进夯实关键基础,充分展现项目部高效处置电网重大缺陷、快速消除线路安全风险的攻坚能力。

甘孜35kV线路综合检修是全年系统性电网安全提升工程,覆盖甘孜多县线路缺陷治理、网架优化等重点工作。新龙县35kV龙盖线迁改工程作为本次检修专项重点隐患治理项目,整体有效工期仅7天,多工序集中交叉施工,对现场资源统筹、安全高效作业提出严苛考验。
35kV龙盖线起于新龙35kV变电站、止于大盖35kV变电站,是当地重要供电骨干线路。前期巡检排查发现,线路096#耐张杆拉线受损、杆身严重弯曲变形,属于重大安全隐患,一旦失稳极易引发倒杆断线、线路跳闸,造成区域大面积停电,严重威胁电网设备、沿线群众生命财产安全。同时原线路96#-97#杆段跨越10kV大乐线娘恩支线,高低压线路交叉跨越距离不满足规范要求,双重风险叠加,亟需紧急整治。

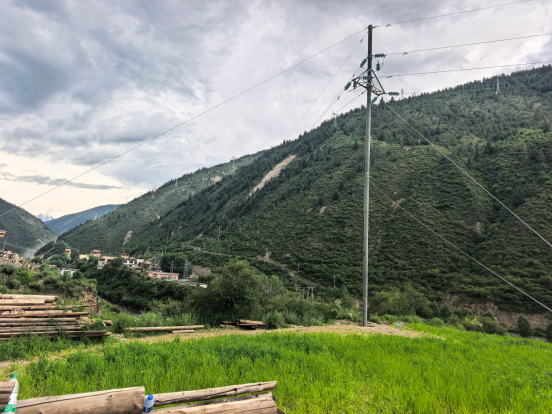

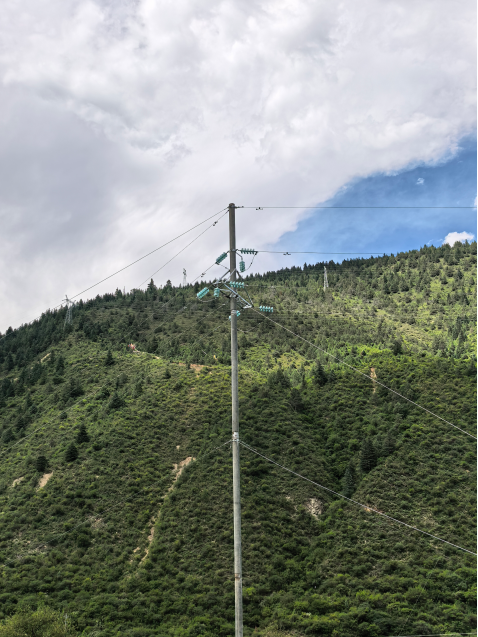

为根除各类安全隐患,项目采用“新建替代、旧线拆除”整治方案,施工范围覆盖092#—097#杆塔区段,包含杆塔新旧拆除、新杆组立、导地线展放更换等全流程作业。
施工现场70%区域为山地,线路紧邻公路与居民区,作业环境复杂。其中跨雅砻江河道、跨10kV支线两处区段为本次工程最高风险施工点,具备跨度大、悬空高度高、阵风干扰强、下方既有河道又有带电线路等多重风险,坠线、误碰带电线路风险突出。
施工期间,项目部严格落实电力标准化作业管控,针对山地转运、高空作业、临近带电体等高风险环节设置专人全程监护。结合高原山地地质特性,严控杆基夯实、边坡防护施工质量,提升杆塔抵御高原恶劣气候能力;同步做好沿线群众沟通协调,文明施工、规范管控,7天内高效完成全部整治任务。

35kV龙盖线迁改工程投用后,将进一步优化新龙县局部电网网架布局,显著提升沿线片区供电稳定性与供电保障能力。下一步,四川南网电力将持续秉持连续作战、攻坚争先的工作作风,完成新龙段施工任务后即刻转场奔赴下一作业点位,稳步推进甘孜全域35kV线路综合检修各项工作,全力保障项目按期收官,为涉藏县域民生可靠用电、地方经济稳定发展提供坚实电力支撑。
